Neubau des inter­na­tio­na­len Beschleu­ni­g­er­zen­trums FAIR

Neubau des inter­na­tio­na­len Beschleu­ni­g­er­zen­trums FAIR
Facility for Antiproton and Ion Research in Europe GmbH (​FAIR GmbH) Darmstadt
In Darmstadt entsteht das neue internationale Beschleunigerzentrum FAIR, eines der größten Forschungsvorhaben weltweit. Die Erkenntnisse aus den Experimenten sollen noch unerforschte Informationen zur Entstehung des Universums vor rund 13,8 Milliarden Jahren liefern.

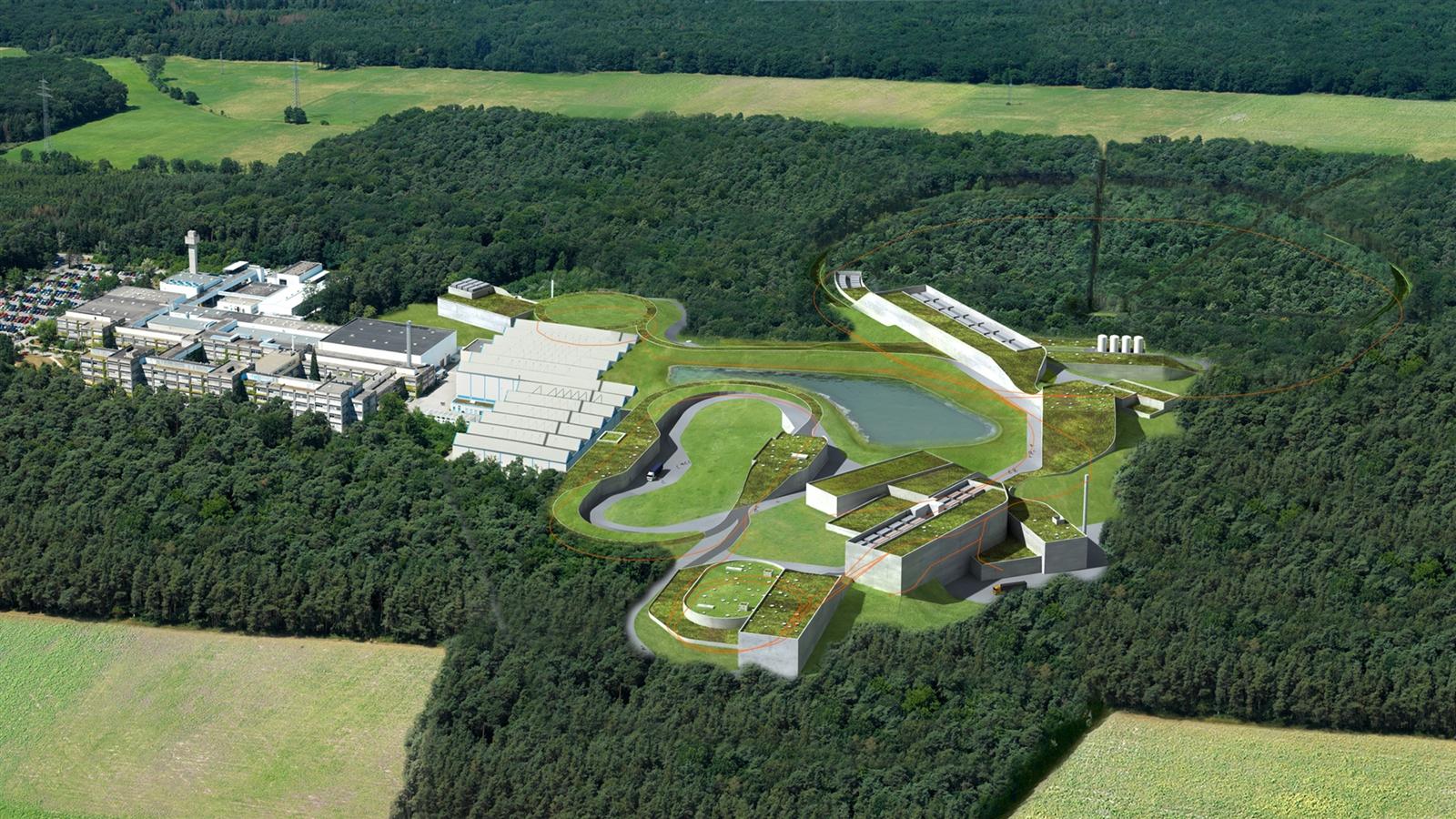

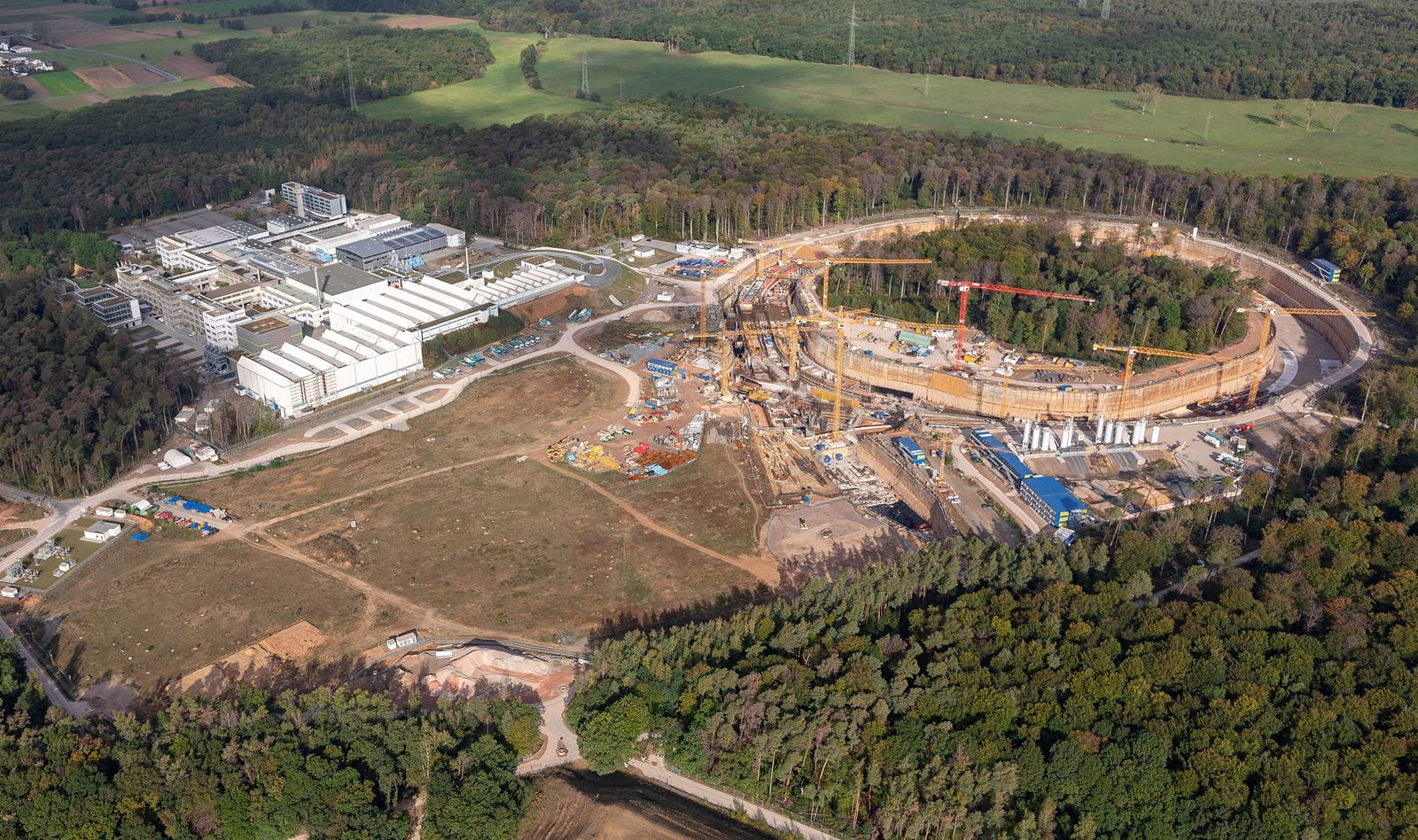

Auf einer Fläche von mehr als 20 ha wird als Herzstück der neuen Anlage ein Ring­be­schleu­ni­ger gebaut, an den sich ein komplexes System von Spei­cher­rin­gen und Expe­ri­men­tier­sta­tio­nen anschließt. Zum Strah­len­schutz wird der Beschleu­ni­ger­tun­nel in Tiefen bis 17 m unter Gelände gebaut und die Anlagen werden mit einer bis zu 15 m hohen Erdauf­schüt­tung bedeckt.

Anzahl der Bohrpfähle
km

Umfang Ring­be­schleu­ni­ger
Mio m³ Boden­be­we­gung

Für die Gründung des Bauvor­ha­bens erbringt CDM Smith alle geotech­ni­schen Beratungs- und Planungs­leis­tun­gen und begleitet die Ausführung der Arbeiten vor Ort. Mit Ausnahme des Beschleu­ni­ger­rings ist eine „Kombinierte Pfahl-Plat­ten­grün­dung“ für die Bauwerke geplant. Mit 3-dimen­sio­na­len Finite-Elemente Berech­nun­gen unter­such­ten wir dafür das Trag- und Verfor­mungs­ver­hal­ten des Baugrunds unter den künftigen Last­be­din­gun­gen. Eine Probe­be­las­tung mit 16 und 22 m langen Bohrpfählen in 60 m Tiefe und Probe­schüt­tun­gen verbes­ser­ten die Planungs- und Kosten­si­cher­heit. Innerhalb von nur 14 Monaten Bauzeit wurden so 60.000 m Bohrpfähle hergestellt - angesichts der Lage des Baufelds im Wasser­schutz­ge­biet und den hier geltenden Anfor­de­run­gen eine besonders anspruchs­volle Leistung.

Die sensible Hochtechnologie bei FAIR stellt höchste Anforderungen an den Gründungsentwurf und die Setzungsberechnungen.
Wolfgang Kissel, Projektmanager

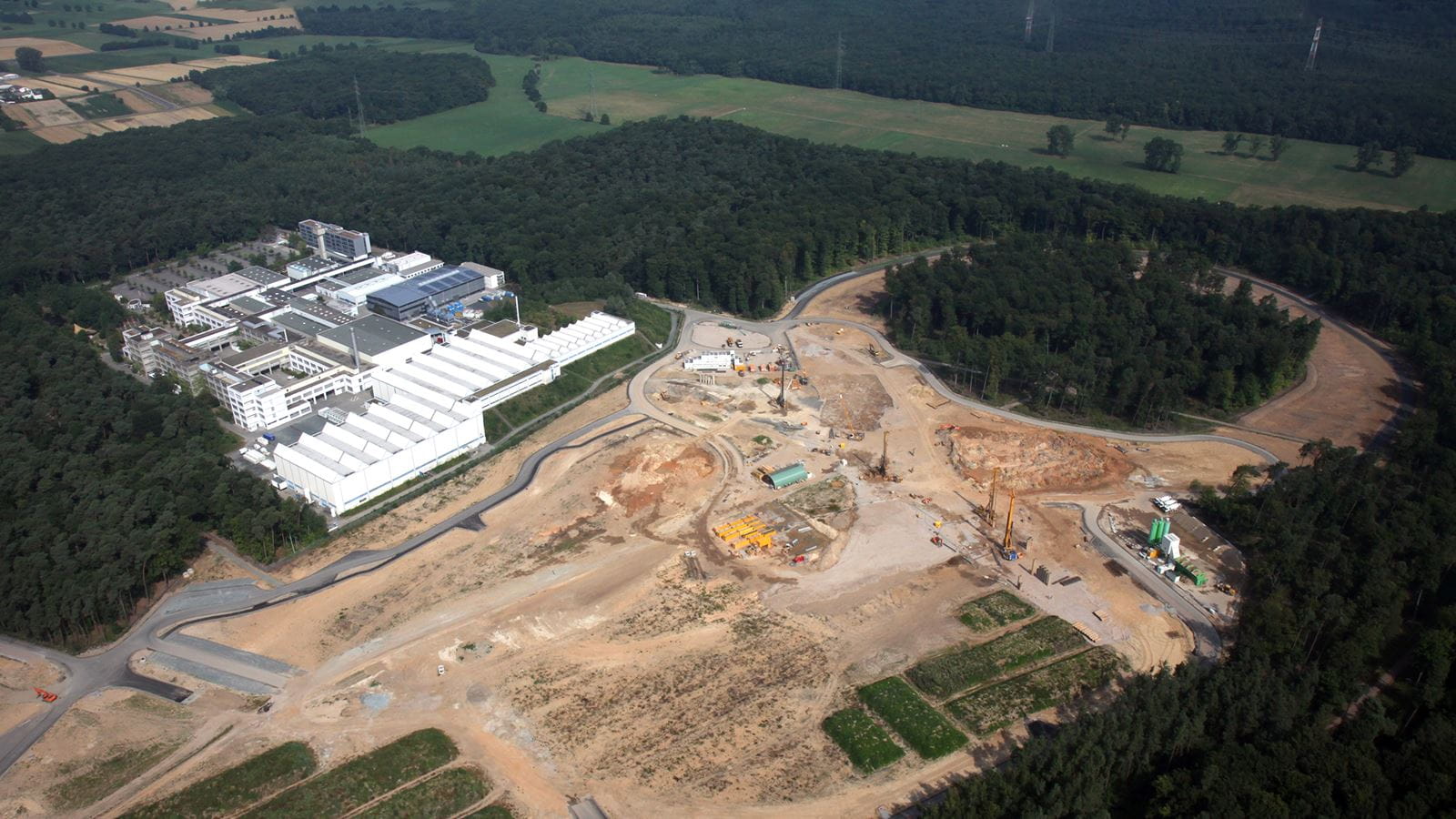

Im darauf­fol­gen­den Bauab­schnitt folgte die vorgezogene Herstellung der tiefen Baugruben. Diese reichten bis etwa 19 m unter Gelände und wurden im Schutz einer Teil­ab­sen­kung des Grund­was­sers aufgefahren. Der Verbau bestand unterhalb des Grund­was­sers aus einer über­schnit­te­nen Bohr­pfahl­wand und sicherte die Baugrube oberhalb des Grund­was­sers durch eine Träger­bohl­wand. Die Grundfläche der Baugruben betrug in diesem Abschnitt rund 57.000 m². Etwa 880.000 m³ Boden wurden dafür ausgehoben, auf speziellen Lager­flä­chen zwischen­ge­la­gert und nach der Rohbau­her­stel­lung wieder verfüllt.

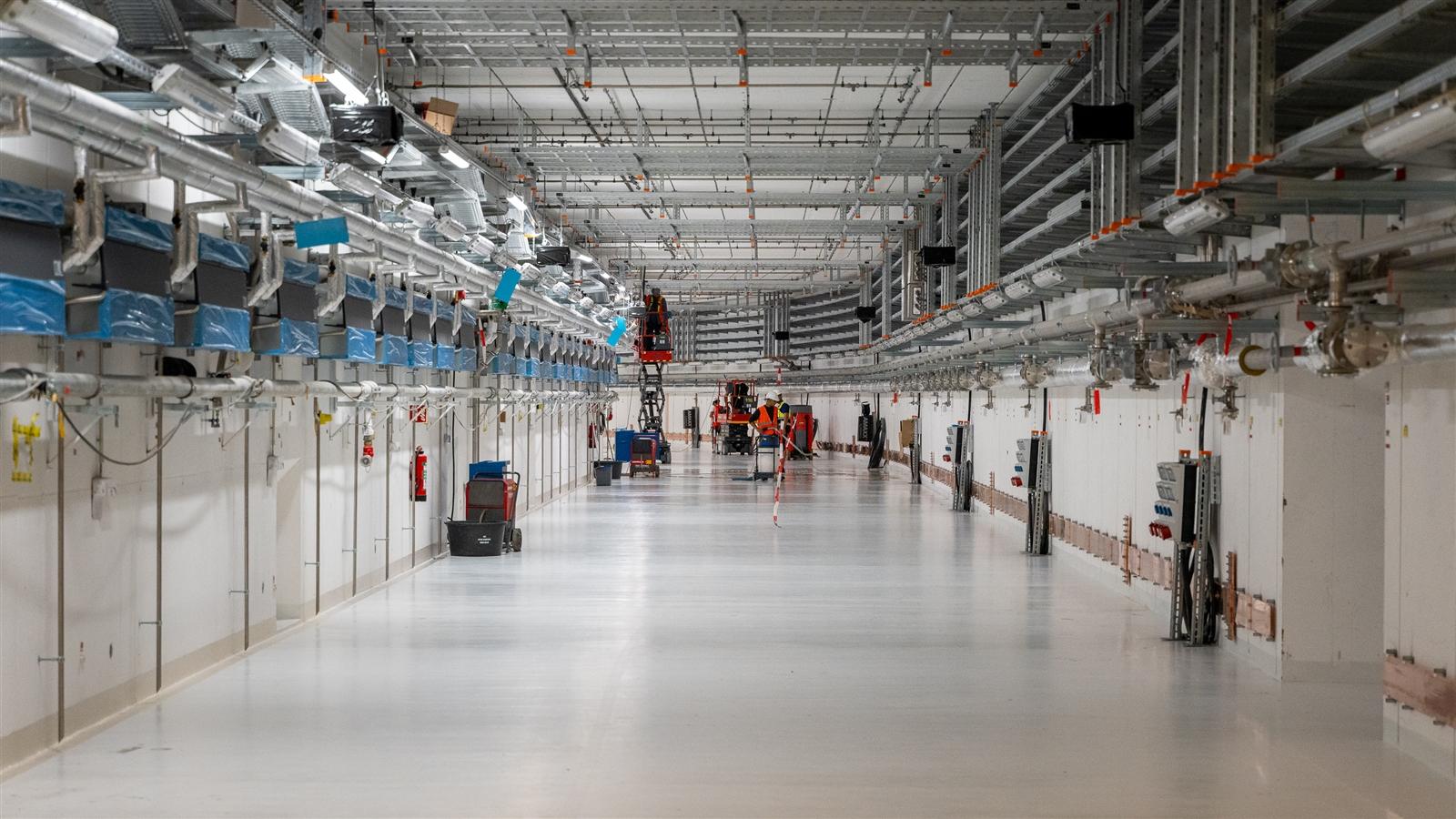

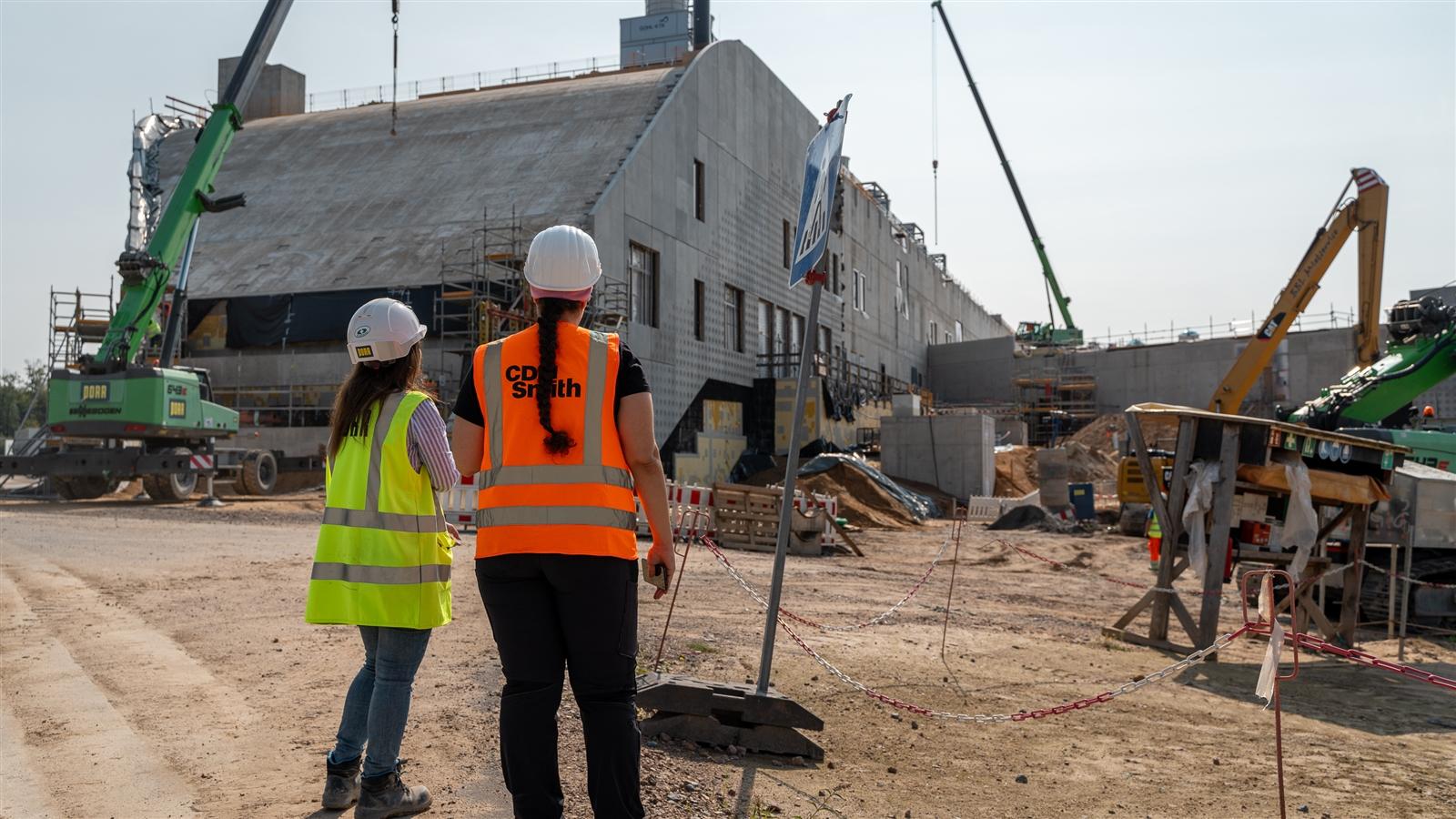

Derzeit werden die Rohbau­ar­bei­ten in zwei von drei Bauab­schnit­ten abge­schlos­sen. Die Instal­la­tion erdver­leg­ter Leitungs­tras­sen in großem Umfang steht noch aus. Ebenso die Fina­li­sie­rung der Gelän­de­mo­del­lie­rung durch den Wieder­ein­bau des Aushub­bo­dens. Die Gelän­de­auf­schüt­tun­gen rund um die Forschungs­ge­bäude werden bis circa 14 m Höhe über der ursprüng­li­chen Geländehöhe geführt. Im Rahmen dieses Prozesses führt CDM Smith aktuell die Quali­täts­über­wa­chung durch. Parallel zu den Außen­ar­bei­ten geht derzeit auch der technische Innenausbau mit den Forschungs­ein­rich­tun­gen voran.

Wolfgang Kissel Wolfgang Kissel
Wir finden immer eine gute Lösung.
Video
FAIR Baustelle
https://www.youtube.com/watch?v=kbvK5AGg8oM
Das Video eines Droh­nen­be­flugs zeigt weitere Eindrücke von der Baustelle und dem derzeitigen Bauzustand (September 2024).
Zum Video Accessibility.Open_Link_In_New_Window_Text

Unsere Leistungen im Rahmen des Projekts:

  • Altlas­ten­un­ter­su­chung
  • Bauüber­wa­chung
  • Baugru­ben­her­stel­lung
  • Baugrund­un­ter­su­chung
  • Durchführen von Pfahl­pro­be­be­las­tun­gen
  • Kombinierte Pfahl-Plattengründung
  • Schad­stoff­un­ter­su­chung
PDF icon
Veröffentlichung
Geotechnische Aspekte beim Bau der Großforschungsanlage FAIR
download Accessibility.Open_Link_In_New_Window_Text
